“我们已经正式进入项目开工阶段,该项目的风机基础施工共80台,集电线路施工12条,预计在6月30日前完成全场80台风机吊装,风电汇集站5月30日前具备带电条件,9月全容量并网。”新疆陕投新能源有限公司工程管理部主任连磊说。

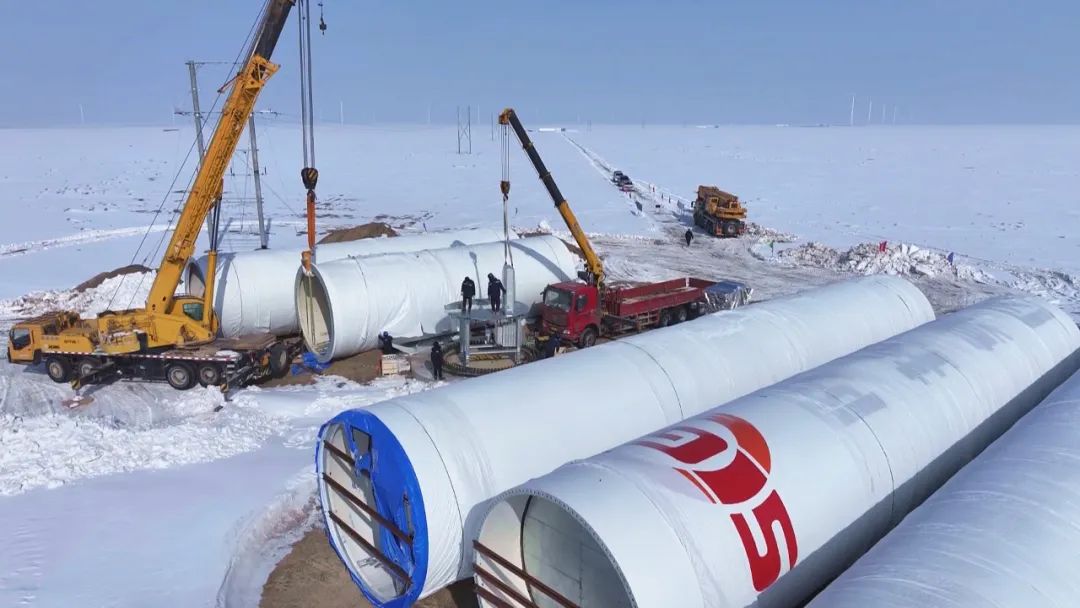

2月21日,在新疆陕投新能源有限公司40万千瓦风电项目施工现场,机器轰鸣声此起彼伏,工人们在克服寒冷天气影响的同时,开足马力、加快施工,全力推动项目建设如期完成。
木垒40万千瓦风电项目位于木垒四十个井子风电规划区第五风电场,规划装机40万千瓦,拟新建1个风电场及合建1座220kV升压站。
新疆陕投新能源有限公司工程管理部主任连磊说:“项目建成后每年可提供清洁电能约9.6亿千瓦时,每年可节约标准煤约28.85万吨,减排二氧化碳75万吨,对大力推进区域能源结构优化和绿色发展有着重大意义,实现经济与环境协调发展。”
此次风电续建项目有序复工,是木垒县年内实现1000万千瓦新能源项目并网的“助推器”,也是全面贯彻落实州党委“踏实肯干、埋头苦干、科学巧干、真抓实干”的生动实践。木垒县将以新能源基地为依托,持续探索“新能源+”产业的深度发展路径,延伸产业链条,打造“风光氢储配维”一体化发展,进一步优化营商环境,加大新能源产业投资力度,推动绿色能源与智能算力深度融合,为实现碳达峰、碳中和目标贡献木垒力量。
