连日来,其亚新疆集团木垒300万千瓦源网荷储一体化项目加速推进。该项目总投资90亿元,是目前木垒县在建单体最大风电项目。

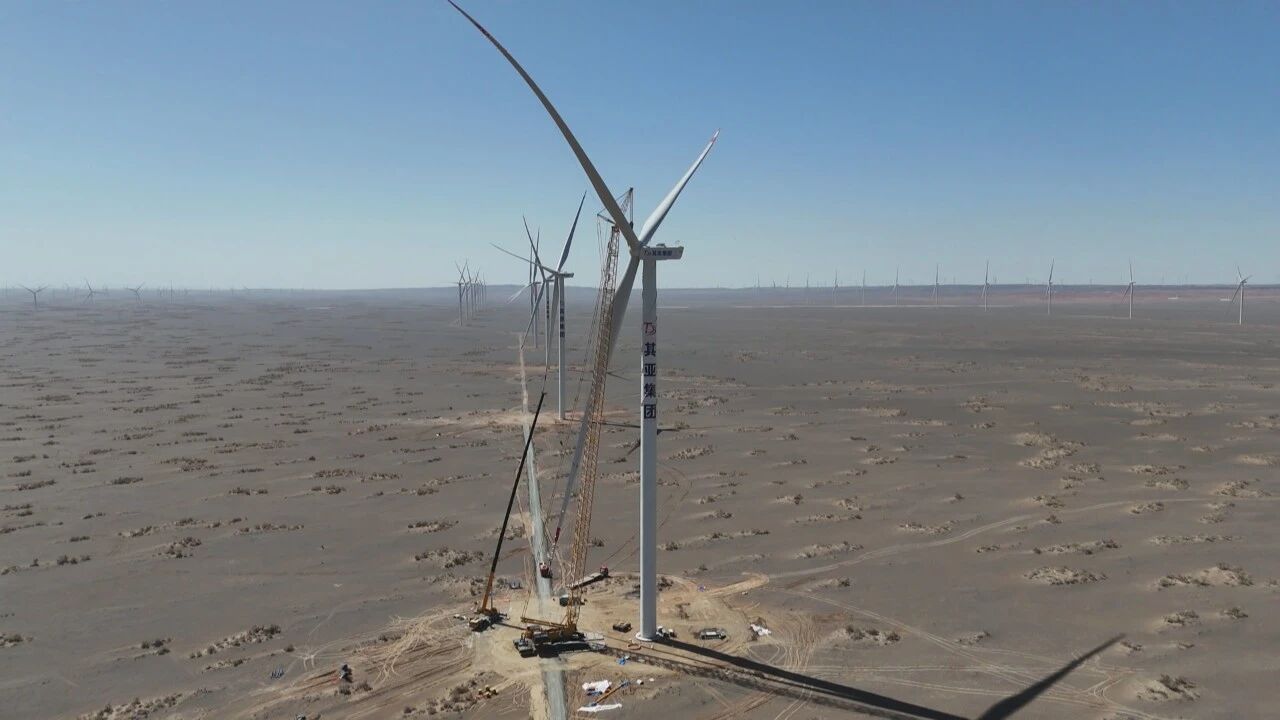

项目施工现场。赵阳 摄
施工现场,机器轰鸣、塔吊林立,施工人员各司其职、有序作业。各环节严格遵循施工标准,抢抓施工黄金期,确保项目按节点稳步推进。
其亚新疆集团木垒300万千瓦源网荷储一体化项目负责人付永建说:“我们现在建设的是A标段,容量是100万千瓦,目前已经吊装了80台,完成了总体A标段吊装的80%,这个标段计划是今年8月份完成吊装,投成以后大概每年发电量是27亿千瓦时。”
针对施工现场实际条件,施工团队优化施工方案,引入先进吊装设备和工艺。在严守安全、保证质量的前提下,压缩施工周期,加快风机吊装进度。

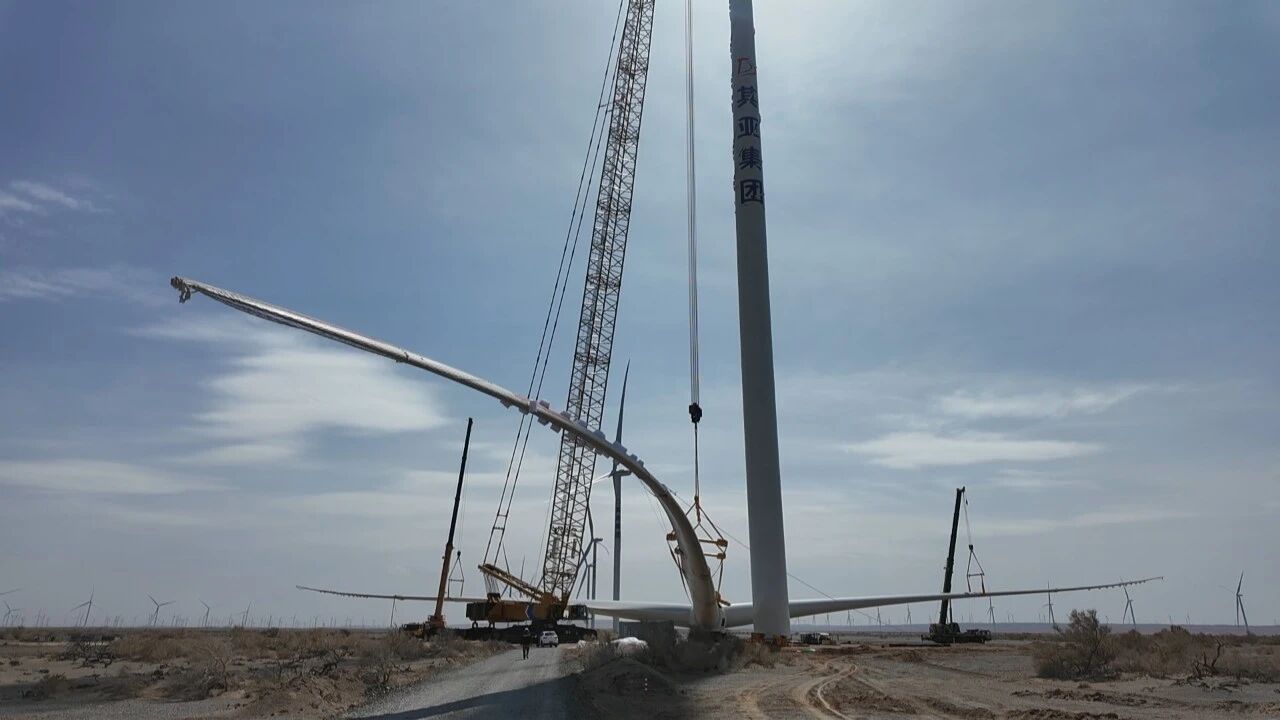

项目施工现场。赵阳 摄
其亚新疆集团木垒300万千瓦源网荷储一体化项目负责人付永建说:“以前吊装,大概是5天吊装完一台风机,现在是经过一些技术和优化,采用一些先进的技术,现在大概3天能吊装完一台,极大地提高了工作效率,为这个项目准时的投入运行打定了坚实的基础。”
据了解,其亚新疆集团木垒300万千瓦源网荷储一体化项目由260万千瓦风电、40万千瓦光伏发电组成,风电规划安装284台风机。项目建成后,年发电量约70亿度。与传统煤电相比,每年可节约标准煤200余万吨,减少二氧化碳等气体排放500余万吨。
