【活力中国调研行】风光赋能 木垒新能源项目建设正酣
发布时间:2025-07-14 07:22:25 来源:木垒零距离 浏览次数:0 文章字号:
分享至

夏日潮涌千帆渡,提速奋进正当时。连日来,木垒县各风电项目建设正稳步推进,项目施工单位以“拼”的劲头、“抢”的节奏、“实”的作风,争分夺秒抢进度,跑出项目建设“加速度”,确保按时并网发电。

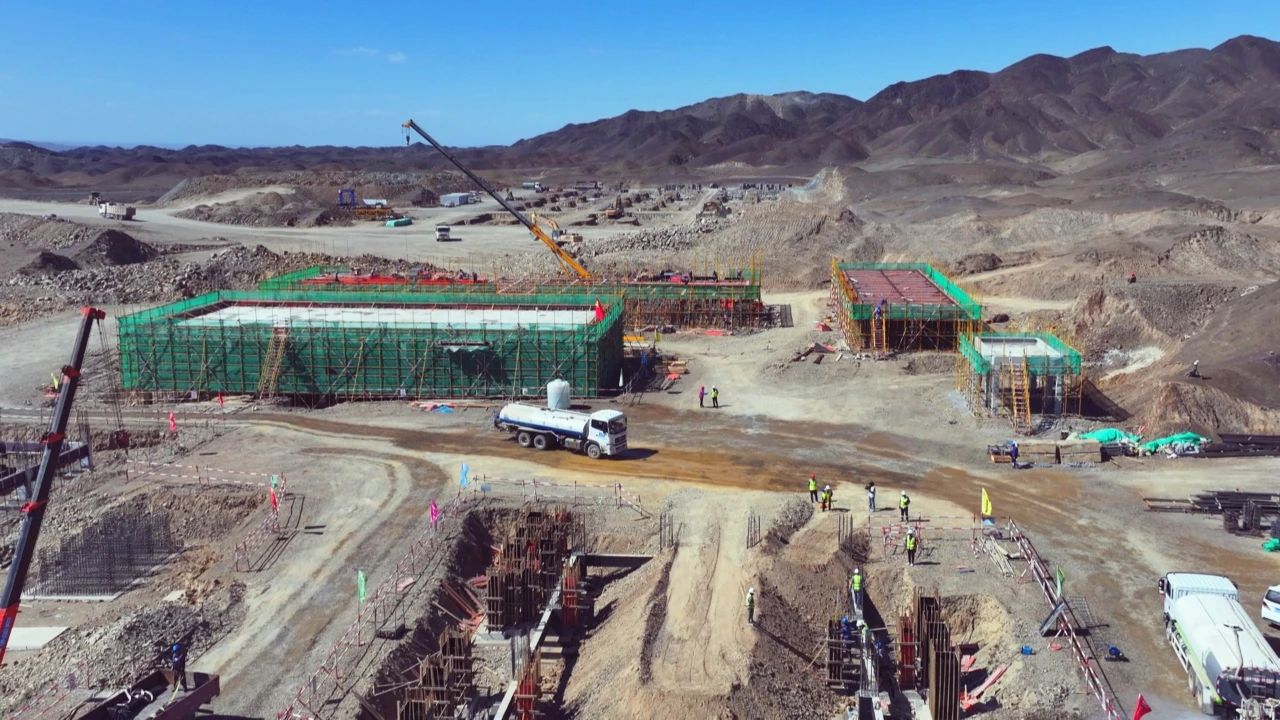

近日,在国家电投上海电力120万千瓦风力发电项目建设现场,混凝土搅拌车、挖掘机、混凝土泵车等工程车辆来回穿梭,工人们正在加紧建设项目配套的220千伏升压站,现场一片热火朝天的繁忙景象。

国家电投上海电力120万千瓦风电项目距木垒县城约185千米,风电场区地势起伏大,为复杂山地项目。该项目建成后,年发电量为286万兆瓦时。

国家电投上海电力120万千瓦风电项目副总经理刘昌河说:“该项目总动态投资54.6亿元,当前风电场已完成51%的基础施工。道路建设接近尾声,升压站基础完成20%,项目整体正在按计划有序推进,计划今年10月底首批并网发电,12月底全容量并网。”

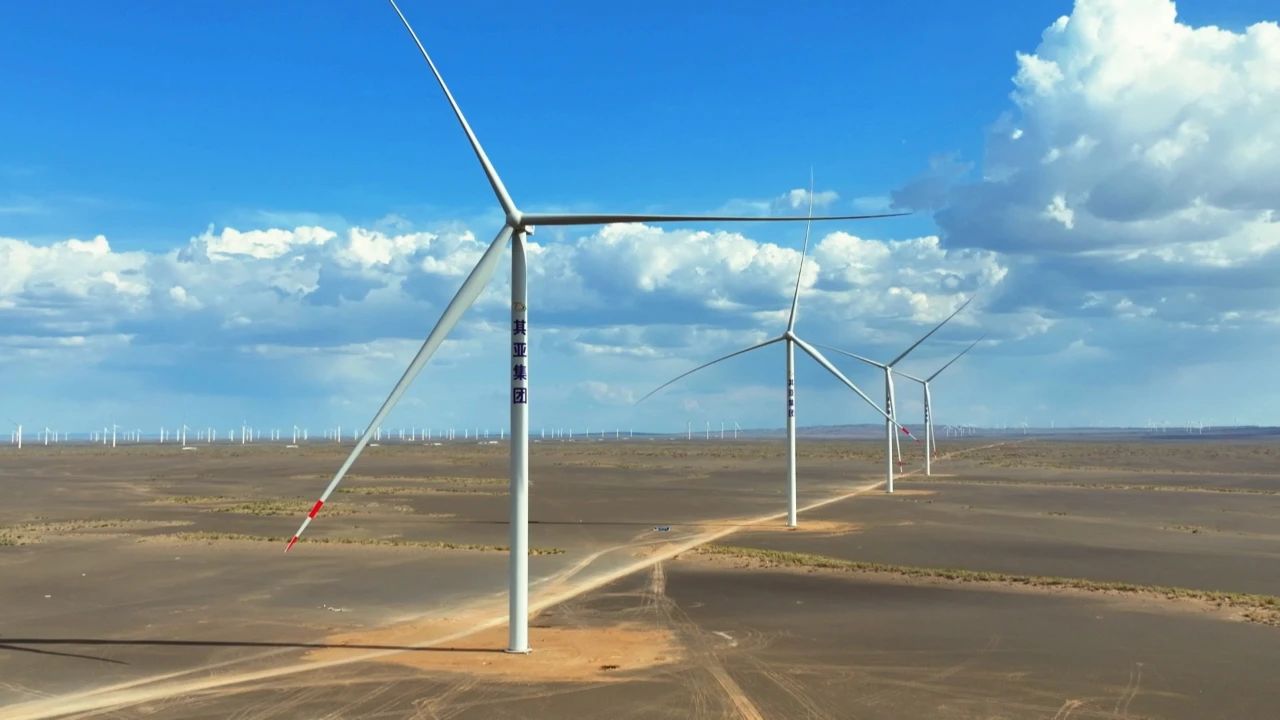

在其亚集团木垒300万千瓦源网荷储一体化项目现场,已完成14台风机吊装作业。该项目投资90亿元,总装机容量280万千瓦,其中风电260万千瓦,规划安装284台风机,是目前木垒县在建的单体最大的风电项目。

其亚新能源有限公司负责人付永健说:“目前项目一标段已完成30%,配套20万千瓦2小时的储能系统,项目计划明年年底全部完成建设。”
